Asunción, IP.- La postura del Paraguay es la de hacer cumplir con el programa previsto, de concluir antes de fin de año con la instalación de barras energéticas desde la hidroeléctrica a la línea de 500Kv que va hasta Villa Hayes, ratificaron este lunes autoridades de la Entidad Binacional Yacyretá (EBY). Las obras que se llevan a cabo corresponden a la instalación de barras energéticas y la adecuación de la línea transmisora de 500 kv, que va desde la EBY hasta la subestación de la ANDE en Villa Hayes.

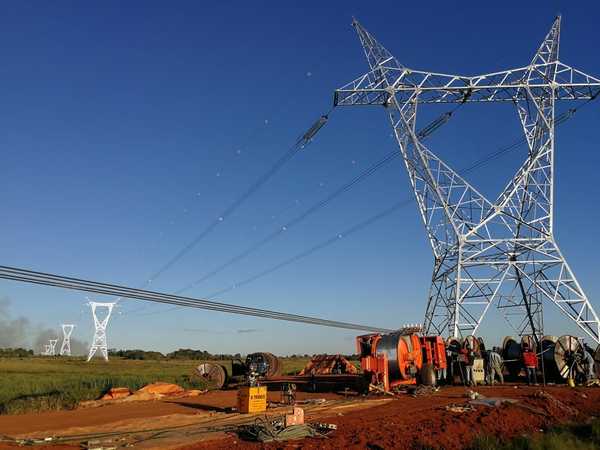

Línea de transmisión 500 kV Yacyreta-Villa Hayes. Foto ANDE.
Asunción, IP.- La postura del Paraguay es la de hacer cumplir con el programa previsto, de concluir antes de fin de año con la instalación de barras energéticas desde la hidroeléctrica a la línea de 500Kv que va hasta Villa Hayes, ratificaron este lunes autoridades de la Entidad Binacional Yacyretá (EBY).
Este lunes se recibió un pedido de suspensión de las obras del lado paraguayo, por parte de la empresa argentina Compañía Administradora de Mercado Mayorista Eléctrico S.A. (Cammesa). El pedido argumenta que estas obras pueden afectar a la reparación de una de las líneas transmisoras del lado argentino.
De acuerdo a Juan Encina, ingeniero de la EBY, no existe ningún fundamento técnico ni legal para solicitar el paro de las obras. Agregó que el pedido de la empresa administradora argentina obedece a que una de las líneas transmisoras quedó fuera de servicio luego del apagón general registrado en todo el país vecino el 16 de junio pasado.
Leer la nota completa en Agencia de Información
