Desde su estación eléctrica blindada a gas SF6, la central hidroeléctrica de Yacyretá proporciona energía eléctrica al nivel de 500 kV a tres líneas de transmisión argentinas denominadas LA 1, LA 2 y LA 3 (esta última fuera de servicio desde el 16 de junio de 2019), a causa del apagón general por inconvenientes en el Sistema Argentino de Interconexión (SADI), hasta la estación Rincón Santa María (Argentina), y a una LT de 500 kV de 16 km a través de la posición Línea Paraguaya 1 (LP 1), que se encuentra limitada a 750 MVA, que va hasta la Estación Ayolas de ANDE.
En marzo de este año comenzaron los trabajos para disponer de otro punto de salida a 500 kV en la posición Línea Paraguaya 2 (LP 2), que conectará Yacyretá con la LT 500 kV que llega hasta Villa Hayes, que permitirá acceder al 100% de la energía paraguaya y la potencia de 1.550 MW de Yacyretá, con fecha de culminación a diciembre de 2019.
Los trabajos se realizan conforme al cronograma previsto y con fecha prevista para su culminación el 26 de diciembre del presente año, los cuales permitirán la anhelada soberanía eléctrica paraguaya en esta binacional, que –de hecho– le corresponde por Tratado.

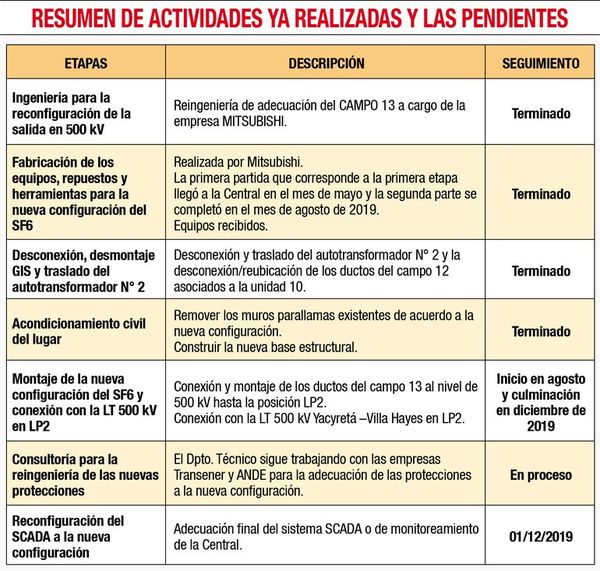

Analizando el cronograma citado más arriba, era necesario comenzar la etapa de montaje de la nueva configuración del SF6 y conexión con la LT 500 kV en LP2 en agosto, y para ello era necesario desenergizar una parte de la subestación blindada a gas de Yacyretá que permitan realizar los trabajos sin tensión de parte de los técnicos japoneses y paraguayos.
Para cumplir esta etapa era necesario realizar una secuencia de maniobras que involucran interruptores y cambio de barras de la subestación de la EBY, pero sin corte de suministro a los consumidores de la energía de Yacyretá y con duración de algunos minutos, como parte de una operación rutinaria.
