ANDE: obras de la Subestación Valenzuela avanzó 97% - Economía - ABC Color

ANDE: obras de la Subestación Valenzuela avanzó 97% - Economía - ABC Color

La construcción de la Subestación Valenzuela, anunciado para finales del año pasado, alcanzó un 97% de avance. Según el gerente técnico de la Administración Nacional de Electricidad (ANDE), Ing. Tito Ocariz, la energización completa de la subestación está programada para cuando la demanda del sistema eléctrico disminuya, que se estima ocurrirá entre abril y mayo de este año.

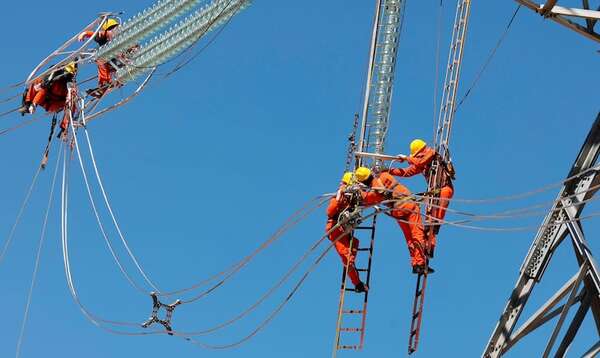

Para llevar a cabo este proceso, será necesario desconectar durante 3 a 4 días tres importantes líneas de transmisión que abastecen al sistema metropolitano, adelantó. Esta medida requiere una planificación meticulosa para minimizar el impacto en el suministro eléctrico de la capital y áreas circundantes.

La Subestación Valenzuela, con una potencia total de 1.400 MVA, forma parte del Plan Maestro de la ANDE destinado a mejorar la confiabilidad y flexibilidad del Sistema Interconectado Nacional. Con la confluencia de cinco líneas de transmisión de 500 kV, se espera beneficiar a más de 770.000 clientes en los departamentos de Cordillera, Central y Asunción.

Cuando se firmó el contrato para realizar esta obra (en diciembre de 2021), el presidente de la ANDE, Ing. Félix Sosa, destacó la construcción de la subestación Valenzuela de 500 kV y dijo que será la más importante del Paraguay. “La futura subestación Valenzuela será la más importante para el sector eléctrico paraguayo, porque allí llegarán 5 líneas de 500 kV, permitiendo de esa manera una mayor inyección de potencia a los subsistemas metropolitano y central, con lo cual se podrá mejorar la seguridad y la confiabilidad del suministro de energía eléctrica a nivel nacional”, afirmó.

Financiadas por el Fondo Financiero para el Desarrollo de la Cuenca del Plata (Fonplata), las obras fueron adjudicadas a través de la licitación pública internacional 1.561/2020 al consorcio San José, conformado por la Compañía Sudamericana de Empresas Eléctricas Mecánicas y de Obras Públicas SA (Saceem)–Concret Mix SA–Ingener SA, correspondiente al Lote 1 para la construcción de la Subestación Valenzuela 500 kV por un monto total de US$ 78.925.000, mientras que para la línea de transmisión 66 kV Valenzuela–San José de los Arroyos (Lote 2), adjudicada al Consorcio Eléctrico Caldetec...

Leer la nota completa en Diario ABC

Información de la nota

Fuente original
Diario ABC
Registrada por Moopio
Interacciones registradas
4 sin variación en la última medición

Moopio.com no es responsable por las acciones de los sitios web de terceros ni por el contenido que estos publiquen. Las noticias y artículos a los que se enlaza desde este sitio son propiedad y responsabilidad de los autores y editores originales. No tenemos control sobre la veracidad, precisión, o legalidad de la información contenida en estos sitios. Más informacion en Términos de Servicio.

Más de Diario ABC
