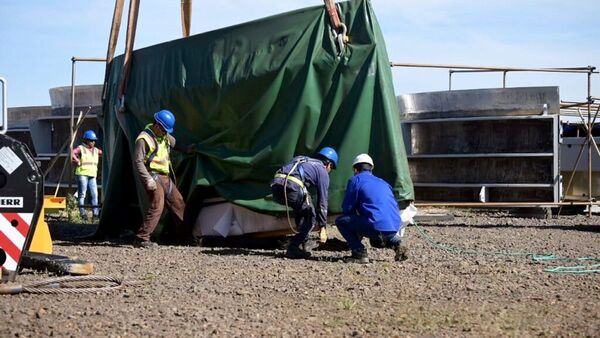

La Entidad Binacional Yacyretá (EBY) comunicó ayer que arribaron a la zona de obras las piezas de turbina y generadores para la maquinización de Añá Cuá. “Un convoy conformado por 19 camiones de gran porte comenzó a arribar a Añá Cuá, transportando piezas fijas de las turbinas y generadores (...), para la maquinización del vertedero de la hidroeléctrica”, señaló la EBY.
Las obras de Añá Cuá se realizan con una inversión cercana a los USD 350 millones. Según la EBY, a través del proyecto, las 16 compuertas radiales del vertedero, que dejaban verter hasta 40.000 m3/segundo de agua sin aprovechamiento, “pasarán a generar el 10% de energía adicional en Yacyretá, con la instalación de 3 turbinas tipo Kaplan, de eje vertical, de 90,20 MW de potencia unitaria, un salto neto de 19,9 metros y generación anual total del orden de 2.000 GW/hora”. Se espera que las obras culminen en el 2024. La central informó que los equipos recibidos en la víspera consisten en las...
Leer la nota completa en Diario UltimaHora
