La sobrevaluación del proyecto de construcción de la central Aña Cua, en realidad, sobrepasó el 80%, no 45%, como publicamos ayer. Las estimaciones se hicieron durante el gobierno anterior.
La sobrevaluación en el proyecto Aña Cua, en realidad, sobrepasó el 80%

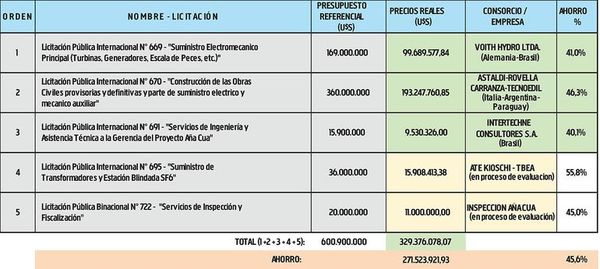

De acuerdo a los antecedentes, durante el gobierno de Horacio Cartes y la administración de la entidad a cargo del Ing. Ángel Recalde, se estimó un costo total para este emprendimiento de US$ 600.900.000, pero llamativamente cayó a US$ 329.376.078, a través de cinco licitaciones realizadas, representando una diferencia de US$ 271.523.922.
Según cálculos realizados por el ingeniero Juan José Encina, asesor de la dirección paraguaya de la EBY, el sobrecosto real asciende a 82,37%, teniendo en cuenta que los precios logrados pueden considerarse reales.
Indicó que habría que ver si los contratos van a permitir a los contratistas realizar eventuales aumentos de costos, y si eso tiene algún porcentaje limite.
