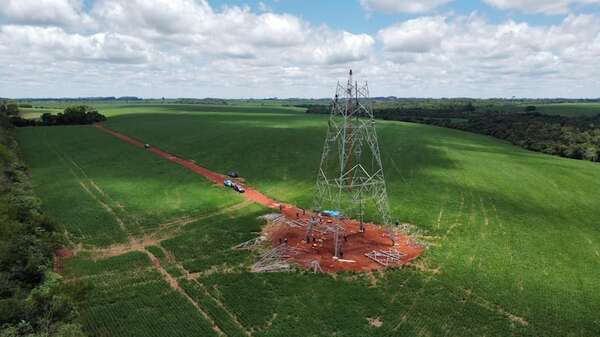

La línea de transmisión (LT) de 500 kV, en doble terna, desde Yguazú hasta Valenzuela, se encuentra en la etapa final de ingeniería de detalles y suministros. Actualmente, las torres del proyecto (17 mil toneladas) están siendo fabricadas en China, con la estricta supervisión de la Administración Nacional de Electricidad (ANDE) y la empresa contratista, informó el gerente técnico de la institución, Ing. Tito Ocariz.
ANDE: torres para 202 km de línea de transmisión fabrican en China
Una reunión de planificación y coordinación para la construcción de la línea de transmisión (LT) de 500 kV, doble terna, desde Yguazú hasta Valenzuela, se realizó ayer. El presidente de la , Ing. Félix Sosa, junto con el gerente técnico, Ing. Tito Ocariz, y funcionarios de la División de Supervisión de Generación y Transmisión, analizaron aspectos técnicos del proyecto con representantes del Consorcio Rieder - Incomisa - LT 500 kV. Este consorcio es el encargado de la construcción de 202 kilómetros de la LT, de 500 kV.
Durante la reunión, coordinaron el cronograma de trabajo para asegurar su correcta ejecución dentro del plazo establecido, de 780 días calendario, informó la empresa estatal.
“Esta obra estratégica entrará en servicio en noviembre de 2026 y la ejecutarán mediante la Licitación Pública Internacional 1684/2022 “Proyecto de Construcción de la LT 500 kV Yguazú - Valenzuela”, con una inversión de US$ 94.588.052, que permitirá fortalecer la capacidad de transmisión del Sistema Interconectado Nacional, asegurando mayor confiabilidad y eficiencia en el suministro de energía eléctrica”, resaltaron.
Leer la nota completa en Diario ABC
