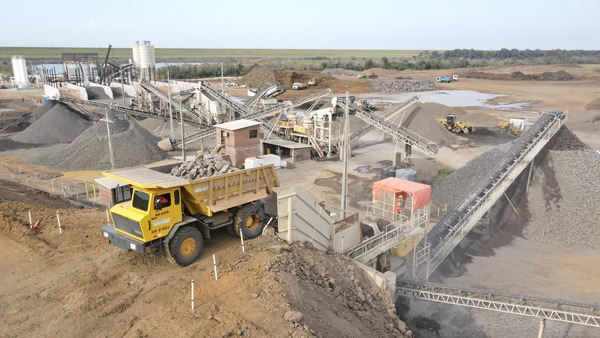

Asunción, Agencia IP.- La maquinización del vertedero Aña Cúa, impulsada por la Entidad Binacional Yacyretá (EBY), se encuentra en plena ejecución, superando el 15 por ciento de los trabajos previstos para el citado brazo del río Paraná. Se trata de la obra más importante en materia de producción de energía. La Binacional informó que los […]
Asunción, Agencia IP.- La maquinización del vertedero Aña Cúa, impulsada por la Entidad Binacional Yacyretá (EBY), se encuentra en plena ejecución, superando el 15 por ciento de los trabajos previstos para el citado brazo del río Paraná. Se trata de la obra más importante en materia de producción de energía.
La Binacional informó que los trabajos avanzan sin pausas y al cumplirse 14 meses de su inicio, actualmente ocupa la mano de obra de unas 700 personas.
En esta primera etapa, las tareas se centran en la excavación en roca, así como el hormigonado de la Nave de Montaje de la futura Casa de Máquinas de la usina. Para el efecto, se ha procedido a un total de 135 voladuras (de rocas) controladas, alcanzando la totalidad de evacuación en roca necesaria para el inicio del hormigón en la central.
En la zona de desplazamiento de la infraestructura, ya se encuentran instaladas dos plantas hormigoneras y una tercera, próxima a concluirse, con el montaje de la fábrica de hielo, de vital importancia para la ejecución de los trabajos programados.
