AYOLAS. A 18 meses del inicio de los trabajos de la construcción de la Central Aña Cua, y habiendo transcurrido el primer mes del 2022, las tareas avanzan sin inconvenientes y dentro del cronograma establecido en el proyecto.

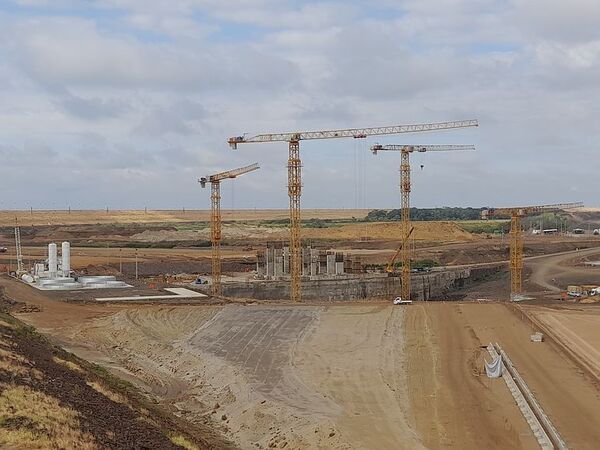

El Ing. Carlos Yorg, gerente de la margen derecha del Proyecto Aña Cua, indicó que la construcción de la represa Aña Cua, que es la mayor obra de infraestructura energética de Paraguay y Argentina, luego del receso por las fiestas de Fin de Año, se ha reanudado y los trabajos en la Casa de Máquinas (estructura de hormigón armado), donde estarán instaladas las tres Unidades de Generación, y en particular la Unidad 01, se han intensificado para la construcción de las estructuras hormigón, por ser parte del camino crítico de la obra.
Hasta fin del mes de enero de 2022 se ha ejecutado un volumen total de hormigón de 16.500 m3, distribuidos entre hormigones de restitución y nivelación, y hormigón estructural masivo.
Los hormigones son producidos en la planta de hormigón instalada en la zona de obras, la cual cuenta con una planta para fabricación de hielo en escama que permite la elaboración de hormigones a una temperatura inferior de 10°C, requisito previsto en las especificaciones técnicas.
A fin de intensificar y disminuir los atrasos registrados debido a la pandemia de la covid-19, los trabajos de hormigonado se realizan en doble turno.
Leer la nota completa en Diario ABC
